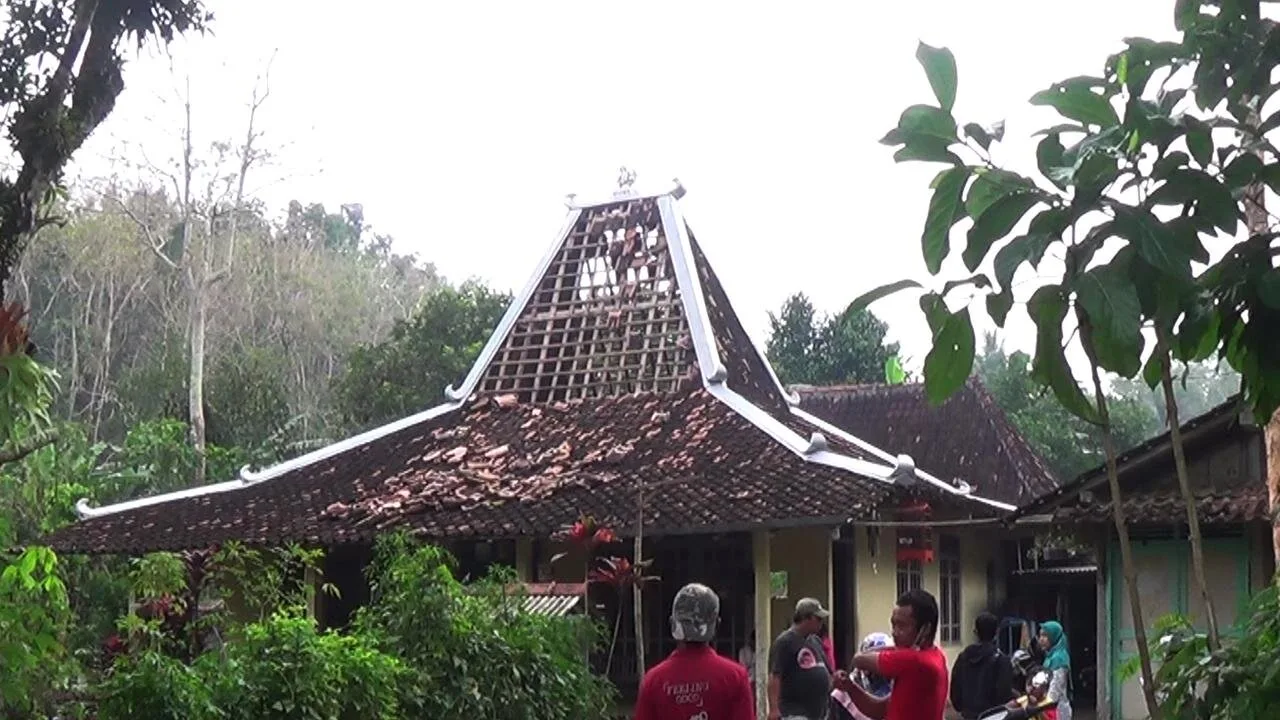

Gempa Bumi M 5,3 di Gunungkidul, Akibatkan Sejumlah Rumah Warga Rusak

Published

on

detail.id/, Gunungkidul – Gempa bumi mengguncang Gunungkidul dengan Magnitudo 5,3 terjadi Senin, 28 Juni 2021 pukul 05.15 WIB. Gempa tersebut menyebabkan sejumlah rumah warga rusak. Berdasarkan catatan Badan Meteorologi, Klimatologi dan Geofisika (BMKG), pusat gempa berada di laut 55 km baratdaya Gunungkidul dengan kedalaman 48 km, tepatnya pada koordinat 8.49 lintang selatan dan 110.59 bujur timur.

Selain di Gunungkidul, gempa juga terjadi 3 jam kemudian pukul 08:53 WIB di laut 5 km timur laut Banda berada pada titik koordinat 4.49 LS 129.92 BT kedalaman 20 km dengan skala magnitudo 3,1. Berselang 3 menit kemudian, pukul 08:56 WIB, di laut 58 km tenggara Kab. Kupang dengan kedalaman 10 km dan magnitudo 5,1.

Pantauan di lapangan, melansir dari Liputan6.com, kerusakan didominasi runtuhnya atap genteng rumah warga. Salah satunya dialami Agung Nugroho, warga Kalurahan Girisekar, Kapanewon Panggang. Rumahnya yang berbentuk joglo rusak, atapnya runtuh.

Agung menceritakan, saat gempa terjadi dirinya baru selesai salat Subuh. Merasakan getaran gempa yang kuat, enam orang termasuk dirinya yang ada dalam rumah tersebut langsung berhamburan keluar rumah.

“Greek, semua pada lari keluar, lewat ruang depan, runtuh dari atas,” kata Agung.

Tak hanya atap ruang depan rumahnya, ruang tengah yang bentuk limasan juga sebagian gentengnya melorot hingga menyebabkan lubang. Meski demikian, bersyukur Agung dan keluarganya selamat.

“Selamat semua, cuma kondisi dalam rumah kotor akibat pecahan genteng,” ungkapnya.

Selain Agung, beberapa rumah warga dan tempat ibadah yang ada di Kapanewon Panggang banyak yang mengalami kerusakan akibat gempa Gunungkidul itu.

“Yang paling parah rumah saya, ada tetangga yang juga rusak tapi ringan. Juga masjid, juga hanya pada sisi atas saja yang runtuh,” katanya.

Sementara itu, Sujiyono, warga Padukuhan Sumur, Kalurahan Giripurwo, Kapanewon Purwosari, juga mengalami nasib yang sama. Plafon rumahnya runtuh usai gempa melanda Gunungkidul. Bahkan reruntuhan itu nyaris menimpa sang anak.

“Saat gempa anak saya yang kecil sedang daftar ulang di kampusnya dari laptop, pas gempa dia lari ke bawah tapi laptopnya ditinggal,” kata Sujiyono saat ditemui Liputan6.com di rumahnya.

Sujiyono mengatakan, kondisi rumahnya memang sudah tua. Kemungkinan besar kayu penahan plafon sudah lapuk termakan usia sehingga roboh tak kuat menahan guncangan gempa.

“Rumah saya dua lantai, yang di atas ditempati anak saya. Pas yang roboh itu yang biasa buat tidur anak-anak saya,” ungkapnya.

Saat gempa terjadi, dirinya sedang berada di bawah bersama istri sehabis salat Subuh. Getaran gempa membuatnya spontan melarikan diri ke luar rumah, dan memastikan semua anggota keluarganya sudah di luar, termasuk sang ayah yang tinggalnya tidak jauh dari rumah Sujiyono.

“Pikiran saya saat itu menyelamatkan bapak saya, bapak saya sudah sepuh. Jadi keluar mencari, tiba-tiba plafon rumah saya roboh,” katanya.

PERISTIWA

Oknum Anggota Dewan di Muarojambi Jadi Temuan BPK, Reses Tak Dilaksanakan Namun Dana Tunjangan Tetap Cair

DETAIL.ID

Published

on

DETAIL.ID, ‎Muarojambi – Badan Pemeriksa Keuangan (BPK) menemukan ketidaksesuaian dalam pertanggungjawaban belanja kegiatan reses di Sekretariat DPRD Kabupaten Muarojambi TA 2025. Temuan tersebut mengakibatkan kelebihan pembayaran yang belum dipulihkan ke kas daerah sebesar Rp 110.737.000.

‎Temuan itu tertuang dalam Laporan Hasil Pemeriksaan (LHP) BPK atas Laporan Keuangan Pemerintah Daerah (LKPD) Pemerintah Kabupaten Muarojambi Tahun Anggaran 2025.

‎Dalam laporan tersebut dijelaskan, Pemerintah Kabupaten Muarojambi mengalokasikan belanja kegiatan reses melalui Sekretariat DPRD sebesar Rp 3.206.640.000 dengan realisasi sebesar Rp 1.260.000.000.

‎Sepanjang 2025, DPRD Kabupaten Muarojambi melaksanakan 3 kali masa reses, yakni pada 14-19 April, 23-26 Agustus, dan 26-31 Desember 2025. Setiap pimpinan dan anggota DPRD memperoleh dana kegiatan reses sebesar Rp 26.722.000 untuk setiap masa reses, serta tunjangan reses sebesar Rp 8.925.000.

‎Namun, hasil pemeriksaan BPK menemukan pertanggungjawaban belanja kegiatan reses tidak sesuai ketentuan dengan nilai total Rp 151.919.000.

‎Temuan tersebut terdiri dari pembayaran kegiatan reses yang tidak dilaksanakan sebesar Rp 106.941.000 dan pertanggungjawaban belanja Alat Tulis Kantor (ATK) yang tidak sesuai kondisi sebenarnya sebesar Rp 44.978.000.

‎BPK mengungkap terdapat seorang anggota DPRD berinisial AA yang tidak menyampaikan laporan pertanggungjawaban kegiatan reses selama tahun anggaran 2025. Berdasarkan hasil konfirmasi, anggota DPRD tersebut menyatakan tidak melaksanakan seluruh kegiatan reses dari Reses I hingga Reses III.

‎”Terdapat satu Anggota DPRD a.n. AA yang tidak menyampaikan laporan pertanggungjawaban kegiatan reses selama Tahun 2025. Hasil konfirmasi kepada yang bersangkutan menyatakan bahwa kegiatan reses Tahun 2025 (Reses I sampai dengan Reses III) tidak dilaksanakan,” tulis auditor BPK.

‎Namun, pembayaran dana reses dan tunjangan reses tetap diberikan dengan hitungan 3 kali pelaksanaan. BPK pun mencatat kelebihan pembayaran kepada yang bersangkutan mencapai Rp 106.941.000, yang terdiri dari dana kegiatan reses sebesar Rp 80.166.000 dan tunjangan reses sebesar Rp 26.775.000.

‎Selain itu, pemeriksaan BPK terhadap 2 toko ATK menunjukkan nota pembelian yang digunakan dalam dokumen pertanggungjawaban belanja reses oleh 17 anggota DPRD tidak sesuai dengan transaksi pembelian yang sebenarnya. Jumlah dan harga barang dalam nota disebut telah disesuaikan dengan pagu anggaran sehingga menimbulkan selisih sebesar Rp 44.978.000.

‎BPK mencatat telah dilakukan penyetoran ke kas daerah sebesar Rp 41.182.000. Namun demikian, masih terdapat sisa kelebihan pembayaran yang belum ditindaklanjuti sebesar Rp 110.737.000.

‎BPK pun mencatat bahwa hal tersebut tidak sesuai dengan ketentuan Permendagri Nomor 77 Tahun 2020 tentang Pedoman Teknis Pengelolaan Keuangan Daerah.

‎BPK menyatakan kondisi tersebut disebabkan belum optimalnya pengawasan Sekretaris DPRD terhadap pelaksanaan anggaran di lingkungan SKPD yang dipimpinnya, serta kurang memadainya pengendalian pelaksanaan kegiatan reses oleh Pejabat Pelaksana Teknis Kegiatan (PPTK).

‎Atas temuan itu, Sekretaris DPRD Kabupaten Muarojambi menyatakan sependapat dengan hasil pemeriksaan dan akan menindaklanjuti sesuai rekomendasi BPK. Bupati Muarojambi juga menyatakan sependapat dan berkomitmen menindaklanjuti rekomendasi tersebut.

‎BPK merekomendasikan Bupati Muarojambi memerintahkan Sekretaris DPRD untuk memproses pengembalian kelebihan pembayaran sebesar Rp 110.737.000 ke kas daerah sesuai ketentuan peraturan perundang-undangan.

‎Selain itu, BPK juga meminta Sekretaris DPRD meningkatkan pengawasan pelaksanaan anggaran serta menginstruksikan PPTK agar mengendalikan pelaksanaan kegiatan reses secara lebih memadai.

Reporter: Juan Ambarita

Continue Reading

PERISTIWA

BPK Temukan Sejumlah Permasalahan di Proyek Stadion Swarna Bhumi, dari Penunjukan Langsung Hingga Kelebihan Bayar Hampir Rp2 Miliar

DETAIL.ID

Published

on

DETAIL.ID, Jambi – Badan Pemeriksa Keuangan (BPK) Perwakilan Provinsi Jambi menemukan sejumlah pelanggaran dalam proyek lanjutan pembangunan Stadion Jambi Swarna Bhumi TA 2025. Temuan itu mencakup proses pengadaan yang tidak sesuai ketentuan, perubahan kontrak tanpa perencanaan memadai, hingga kelebihan pembayaran mencapai Rp 1.870.338.517,76.

‎Temuan tersebut tertuang dalam Laporan Hasil Pemeriksaan (LHP) BPK atas Laporan Keuangan Pemerintah Provinsi Jambi Tahun 2025. Dalam laporannya, BPK mencatat Pemerintah Provinsi Jambi menganggarkan Belanja Modal Gedung dan Bangunan sebesar Rp 136,44 M dengan realisasi Rp 134,52 M. Dari jumlah itu, Rp 25,16 M digunakan untuk pembayaran proyek lanjutan pembangunan Stadion Jambi Swarna Bhumi yang telah dibayar lunas 100 persen.

‎Namun, pemeriksaan BPK mengungkap proyek tersebut masih menyisakan berbagai masalah serius. Diataranya, BPK menyoroti penggunaan metode penunjukan langsung. Soal ini, Pokja dan PPK beralasan pekerjaan merupakan satu kesatuan sistem konstruksi dengan proyek sebelumnya sehingga tetap dikerjakan penyedia yang sama.

‎Meski demikian, BPK menemukan proses pengadaan tidak dilakukan secara memadai. Pertama, Harga Perkiraan Sendiri (HPS) disusun tanpa survei harga yang memadai. Untuk pekerjaan rangka atap space frame, PPK hanya mengambil pembanding dari satu penyedia, sementara untuk item pekerjaan lainnya bahkan tidak dilakukan survei harga.

‎”Permasalahan tersebut mengakibatkan, Pemprov Jambi beresiko tidak memperoleh harga yang wajar,” kata auditor BPK dalam LHP nya.

‎Selain itu, Pokja Pemilihan juga dinilai tidak melakukan evaluasi harga satuan timpang secara memadai. Harga pekerjaan yang melebihi 110 persen dari HPS hanya dikategorikan sebagai harga timpang tanpa dilakukan analisis mendalam menggunakan data harga pasar sebagai pembanding.

‎Temuan lain yang selanjutnya dicatat BPK adalah pelaksanaan pekerjaan oleh subkontraktor yang berbeda dengan dokumen penawaran. Dalam dokumen lelang, pekerjaan space frame direncanakan dikerjakan PT MAS dan pekerjaan elektrikal oleh CV DTE.

‎Namun di lapangan, pekerjaan justru dilaksanakan oleh PT GTP dan CV MM tanpa perubahan tersebut dituangkan dalam adendum kontrak maupun memperoleh persetujuan tertulis dari Pejabat Pembuat Komitmen (PPK).
‎Tak hanya itu, penyedia juga tidak melampirkan bukti pembayaran kepada subkontraktor saat mengajukan pencairan dana, tetapi pembayaran tetap diproses oleh PPK.

‎BPK juga mengkritisi dua kali adendum kontrak yang dilakukan pada November dan Desember 2025. Dalam perubahan kontrak itu muncul sejumlah pekerjaan baru yang dinilai tidak didasarkan pada analisis kebutuhan yang memadai.

‎Salah satunya, area parkir justru tidak dilengkapi saluran drainase sebagaimana tercantum dalam Detail Engineering Design (DED), sehingga berpotensi menyebabkan genangan dan menurunkan kualitas perkerasan aspal.

‎Sebaliknya, pemerintah justru menambahkan pekerjaan pengadaan meubelair yang dinilai bukan kebutuhan prioritas dibanding pembangunan drainase.

‎BPK juga menilai pekerjaan pengecatan lintasan lari berpotensi menjadi pemborosan karena lintasan tersebut berisiko rusak saat pembangunan tribun stadion dilanjutkan pada tahap berikutnya sehingga memerlukan biaya perbaikan kembali.

‎Temuan paling menonjol lainnya adalah penambahan 18 jenis pekerjaan baru dalam adendum kontrak tanpa proses negosiasi harga. PPK, penyedia dan Tim Peneliti Kontrak mengakui negosiasi tidak dilakukan dengan alasan keterbatasan waktu pelaksanaan kontrak.

‎Setelah BPK meminta dokumen biaya riil pekerjaan dari penyedia, hasil perhitungan menunjukkan terdapat kelebihan pembayaran sebesar Rp 1.134.411.471,53.

‎Selain persoalan harga, pemeriksaan fisik juga menemukan adanya kekurangan volume pekerjaan dan hasil pekerjaan yang tidak sesuai spesifikasi kontrak. Nilai kelebihan pembayaran akibat temuan tersebut mencapai Rp 735.927.046,23 terdiri atas kekurangan volume pekerjaan area parkir sebesar Rp 456.767.035,93 dan ketidaksesuaian spesifikasi pekerjaan papan skor sebesar Rp 279.160.010,30.

‎Alhasil, total kelebihan pembayaran proyek mencapai Rp 1.870.338.517,76.

‎Atas temuan tersebut, BPK menyatakan permasalahan terjadi karena Kepala Dinas PUPR dinilai belum melakukan pengawasan secara memadai. PPK tidak menyusun HPS dengan baik serta tidak mengendalikan pelaksanaan kontrak, sementara Pokja Pemilihan tidak melakukan evaluasi harga satuan timpang secara memadai.

‎BPK merekomendasikan Gubernur Jambi memerintahkan Kepala Dinas PUPR untuk memulihkan kelebihan pembayaran sebesar Rp kelebihan pembayaran sebesar Rp1,87 miliar dan menyetorkannya ke Kas Daerah, sekaligus memperbaiki pengawasan pelaksanaan proyek serta penyusunan HPS.
